年处理10万吨锡矿选矿设备投资与年收益测算

:2026-07-15 09:38:16 :admin

年处理10万吨锡矿选矿设备投资与年收益测算

年处理10万吨锡矿石,折合日处理量约为330吨(按每年300个生产日计算)。这个产能规模在锡矿选矿领域属于中小型选厂的典型代表,介于日处理200吨与500吨之间。它既适合新建矿山的起步配置,也常用于尾矿资源二次回收或小型矿区的中等规模开发。

相较于单纯的日处理量报价,年处理10万吨这一维度更贴近矿山企业的实际经营周期——投资者关心的核心问题是:投入多少资金建设选厂,每年能产出多少锡精矿,扣除成本后能赚多少钱,多长时间能收回投资。

本文从设备配置方案、总投资预算、年收入构成、运营成本及利润测算几个维度,为年处理10万吨锡矿项目提供一套完整的投资与收益分析框架。

一、产能换算与工艺选型

年处理10万吨,按年运转300天计算,日处理量约333吨。这个产能介于中小型边界,在设备选型上有两种策略:

方案A:单线配置(推荐) ——选用一台2.1×3.0m或2.4×3.0m球磨机,搭配一套完整的重选系统,按330吨/日的额定能力设计。优点是设备投资较低、管理集中、占地面积小。

方案B:双线配置——选用两台较小规格的设备并联,每台处理约165吨/日。优点是检修时另一条线可继续生产,对供矿波动的适应性更强。但设备采购费用和土建面积均高于方案A。

对于年处理10万吨的项目,建议优先考虑方案A。单线配置的设备投资比双线配置低约15%-20%,运营管理更简单。但需注意供矿的稳定性——如果采矿能力波动较大,单线配置对矿仓缓冲容量的要求更高。

以下测算按方案A(单线标准重选工艺)进行。

二、设备配置方案与投资明细

针对年处理10万吨(日处理330吨)的脉锡矿,完整的选矿设备配置及各部分投资如下。

破碎筛分系统

设备名称规格型号数量功率(kW)单价(万元)小计(万元)
振动给料机GZG-901台1.5×244
颚式破碎机PE-500×7501台551414

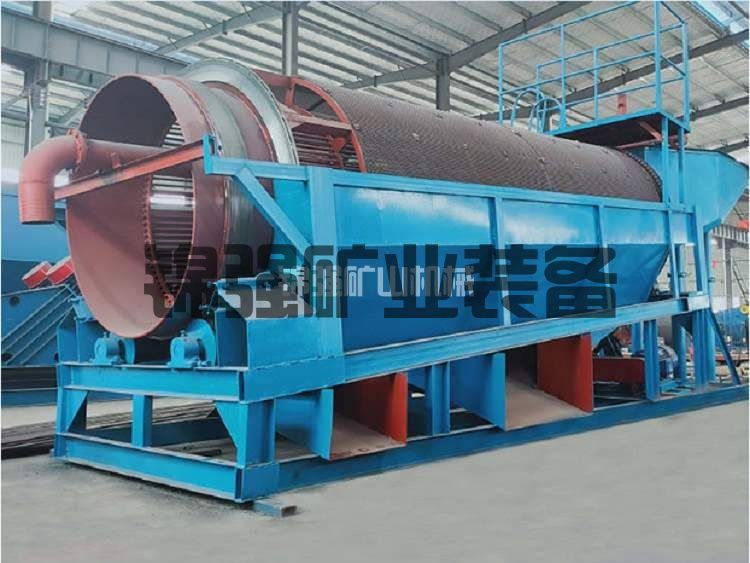

圆锥破碎机PYB-12001台1102626

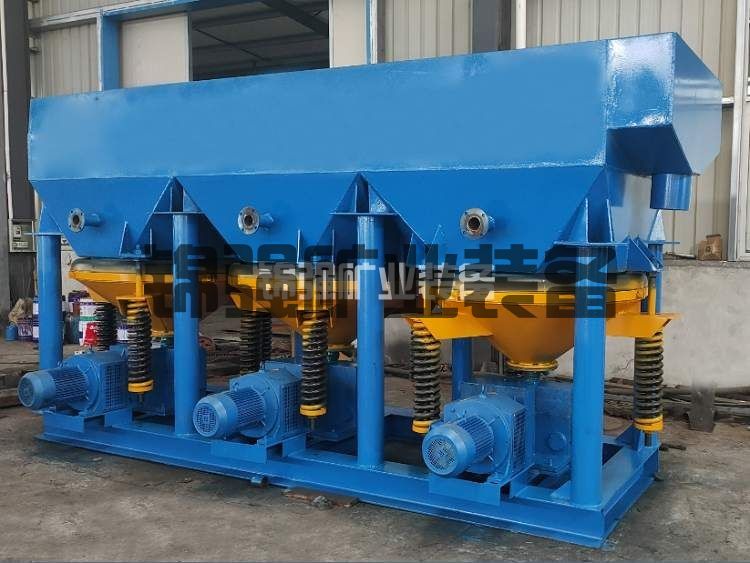

振动筛(双层)2YK-18481台221010
皮带输送机B800系列4条-1010
除铁器RCDB-81台-33

破碎系统采用两段一闭路流程,入磨粒度控制在-15mm以下。该单元投资约67万元

磨矿与分级系统

设备名称规格型号数量功率(kW)单价(万元)小计(万元)
球磨机MQG-2.1×3.0m1台2104848
螺旋分级机2FG-101台11×21818
渣浆泵(磨矿循环)65ZJ-I-A302台223.5/台7

磨矿细度要求-200目占60%-65%。该单元投资约73万元

重选粗选系统

设备名称规格型号数量功率(kW)单价(万元)小计(万元)
搅拌桶Φ2000×20002台5.5×22.5/台5
螺旋溜槽组φ1200×720(6头/组)6组(36头)-1.2/组7.2
渣浆泵(矿浆输送)50ZJ-I-A334台153/台12

该单元投资约24.2万元

重选精选与细泥回收系统

设备名称规格型号数量功率(kW)单价(万元)小计(万元)

摇床6-S(细砂+矿泥床面)12台1.5×123.2/台38.4
离心选矿机SLon-16003台11×38/台24
矿浆分配器分矿箱3套-1.5/套4.5

该单元投资约66.9万元

辅助与公用系统

设备名称规格型号数量功率(kW)单价(万元)小计(万元)
尾矿渣浆泵80ZJ-I-A362台455.5/台11
清水泵IS80-65-1602台7.51.2/台2.4
电控系统PLC+柜体1套-1515
管道与阀门耐磨内衬1批-1212
精矿浓缩机NZ-91台31212
尾矿浓缩机NZ-151台112828

该单元投资约80.4万元

年处理10万吨锡矿选厂主体设备采购合计:67 + 73 + 24.2 + 66.9 + 80.4 = 约311.5万元。

以上为设备出厂价,含电机不含运输和安装。

三、项目总投资预算

除设备购置费外,还需投入土建、安装、供配电等配套工程费用。以下为年处理10万吨选厂的完整投资构成:

投资科目金额(万元)说明
主体设备采购310-340视供应商和材质要求浮动
土建工程110-160车间、基础、水池、场地
设备安装及钢构55-80安装人工、钢平台、管道
供配电系统30-50变压器、配电柜、电缆
工艺设计及调试15-25设计费、技术指导、调试
不可预见费35-60按总额8%-12%预留
项目总投资约555-715万元不含尾矿库新建费用

取中间值,年处理10万吨锡矿选厂的总投资约为630万元

四、年收益测算

年收益测算需要基于原矿品位、选矿回收率和锡金属价格三个核心变量。以下按不同品位情景分别计算:

基础参数:

  • 年处理量:10万吨

  • 年运转天数:300天

  • 锡金属价格:20万元/吨(Sn 99.9%,市场参考价)

  • 锡精矿品位:40%

  • 选矿回收率:70%-75%

情景原矿品位回收率年产精矿(吨)年产锡金属(吨)年产值(万元)
情景一(低品位)0.3%70%5252104200
情景二(中等品位)0.5%72%9003607200
情景三(高品位)0.8%74%148059211840

计算示例(中等品位0.5%):

  • 年产锡精矿 = 100,000吨 × 0.5% × 72% ÷ 40% = 900吨

  • 年产锡金属 = 900吨 × 40% = 360吨

  • 年产值 = 360吨 × 20万元/吨 = 7200万元

需要注意的是,锡精矿的实际售价并非直接按金属价格乘以品位,还需考虑冶炼加工费和杂质扣款。实际销售价格通常为“锡金属市场价减去冶炼加工费”,目前锡精矿40%品位的实际成交价格一般在金属价格的75%-85%之间。按80%折算,中等品位情景的实际年销售收入约为5760万元

五、年运营成本测算

年处理10万吨的选厂,年运营成本主要由以下几部分构成(不含矿石采购成本和采矿成本):

成本项目吨矿成本(元)年成本(万元)计算依据
电力20-26200-260装机功率约500kW,实际运行约380kW
钢球5-750-70单耗0.8-1.0kg/吨
衬板及易损件4-640-60球磨机衬板、渣浆泵过流件等
摇床床面维护2-320-30床面更换及修复
生产人工15-20150-200三班运转,18-22人
维修材料3-430-40日常维修及配件
管理及其他3-530-50管理费、化验、运输等
合计约52-71元/吨约520-710万元/年

取中间值,年运营成本约为620万元

若矿石为外购,还需计入原料成本。以0.5%品位矿石为例,若到厂采购价为150元/吨,年采购成本为1500万元,需加入总成本中。

六、利润与投资回收期

以中等品位(0.5%)为基准情景,综合测算如下:

  • 年产值(实际销售折算后):约5760万元

  • 年运营成本:约620万元

  • 年选矿环节毛利润:约5140万元

项目总投资约630万元,静态投资回收期 = 630 ÷ 5140 × 12 ≈ 1.5个月

不同品位情景下的对比:

情景原矿品位年产值(实际销售,万元)年运营成本(万元)年利润(万元)投资回收期
低品位0.3%33605802780约2.7个月
中等品位0.5%57606205140约1.5个月
高品位0.8%94706808790约0.9个月

若矿石为外购,利润需扣除原料成本。假设矿石到厂价150元/吨,年采购成本1500万元,则中等品位的年利润为5140 - 1500 = 3640万元,投资回收期约2.1个月

以上测算基于静态投资回收期,未考虑资金成本、折旧、税费及锡价波动。实际项目中建议做详细的现金流折现分析。

七、影响收益的关键因素

原矿品位的波动是最大的变量。 品位从0.5%降至0.3%,年利润减少约45%;从0.5%升至0.8%,年利润增加约70%。因此,采掘作业的配矿管理对选厂的经济效益影响巨大,稳定供矿品位是保障收益的前提。

回收率每提升1个百分点,直接转化为年产值增量。 按中等品位计算,回收率每提高1%,年产值增加约80万元(实际销售口径)。因此,在设备选型和工艺优化上适当增加投资,往往能通过回收率的提升在几个月内收回。

锡价波动对项目收益的影响同样显著。 锡金属价格每变化1万元/吨,中等品位项目的年产值变化约360万元(按金属量计)。建议在项目测算中做敏感性分析,评估锡价处于不同区间时的抗风险能力。

八、设备投资优化建议

关于摇床台数:12台摇床是年处理10万吨的基础配置。如果原矿品位较高(>0.6%),可以增加至14-16台,强化精选段数,提高精矿品位和回收率,增加投资约6-10万元,通常能在投产半年内通过增收收回。

关于离心机选型:3台SLon-1600离心机是针对矿泥级锡石回收的标准配置。如果矿石含泥量超过20%,建议增加至4台或选用更大规格的SLon-2000,投资增加约10-15万元,但对细粒级回收率的保障作用明显。

关于自动化投入:建议在磨矿环节增加浓度计、流量计和自动调节阀门,投资约8-12万元,实现磨矿浓度的自动控制。这项投入对稳定磨矿细度和后续重选指标的效果显著,投资回收期通常在6个月内。

常见问题

Q:年处理10万吨的项目,建设周期大概多长?
A:从设计到投产约需6-10个月。其中设备制造周期2-3个月(大型设备需提前排产),土建施工3-4个月,安装1.5-2个月,调试0.5-1个月。如果采购标准化程度高的设备,周期可适当缩短。

Q:选厂需要多大面积?
A:标准布置(含破碎、磨矿、重选、精尾矿、辅助设施)约需8-12亩(0.5-0.8公顷)。若采用阶梯式自流布置,可节省部分泵送设备,但占地面积略大。

Q:这个产能规模适合尾矿再选吗?
A:非常适合。尾矿再选项目通常原矿(尾矿)品位较低(0.1%-0.3%),但无需破碎磨矿或只需少量磨矿,设备投资可降低30%-50%。年处理10万吨尾矿再选的总投资可控制在300-450万元,虽然年产值较低,但投资回收期通常仍在6-12个月范围内。

Q:设备采购中哪些环节容易产生额外费用?
A:主要集中在三个方面:一是运输,偏远地区大件设备的运费可能超出预期;二是基础预埋件,若由现场制作而非设备方配套,精度难以保证;三是调试期间的易损件消耗,球磨机初次装球和摇床床面初期磨合阶段的更换频率高于正常生产期。建议在预算中留足这些方面的余量。

总结

年处理10万吨锡矿选矿项目,日处理量约330吨,属于投资门槛适中、回报周期较短的中小型选矿项目。主体设备采购费用约310-340万元,含土建、安装及配套的项目总投资约560-720万元。

在0.5%原矿品位和当前锡价水平下,年产值约5760万元(实际销售折算),年运营成本约620万元,年选矿利润约5140万元,静态投资回收期约1.5个月。即使考虑矿石采购成本或品位波动等不利因素,回收期通常也能控制在6个月以内。

这个规模的项目对资金需求适中,建设周期短,投资回报清晰,是锡矿选矿领域性价比较高的产能区间。建议在启动前完成矿石可选性试验,获取准确的品位、解离度和可磨度数据,据此优化设备配置方案,确保投资的精准性和经济性。
